Page 88 - UAGRM - FCET - Estructuras de la madera
P. 88

Tecnología Hoy

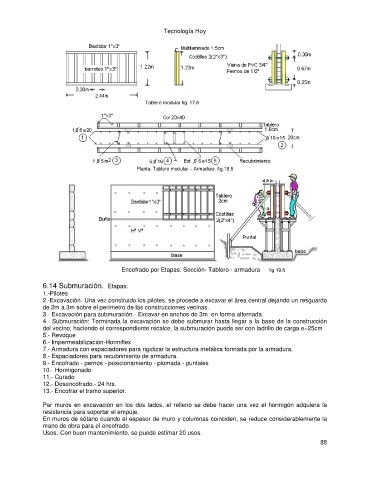

                                                                            Tablero modular fig. 17.6











                                              Planta: Tablero modular – Armadura  fig.18.6


















                                         Encofrado por Etapas: Sección- Tablero - armadura   fig 19.6


               6.14 Submuración.  Etapas:
               1.-Pilotes
               2.-Excavación.-Una vez construido los pilotes, se procede a excavar el área central dejando un resguardo
               de 2m a 3m sobre el perímetro de las construcciones vecinas.
               3.- Excavación para submuración.- Excavar en anchos de 3m  en forma alternada.
               4.- Submuración: Terminada la excavación se debe submurar hasta llegar a la base de la construcción
               del vecino, haciendo el correspondiente recalce, la submuración puede ser con ladrillo de carga e=25cm
               5.- Revoque
               6.- Impermeabilización-Hormiflex
               7.- Armadura con espaciadores para rigidizar la estructura metálica formada por la armadura.
               8.- Espaciadores para recubrimiento de armadura.
               9.- Encofrado - pernos - posicionamiento - plomada - puntales
               10.- Hormigonado
               11.- Curado
               12.- Desencofrado.- 24 hrs.
               13.- Encofrar el tramo superior.

               Par muros en excavación  en los dos lados, el relleno se debe hacer una  vez  el hormigón adquiera la
               resistencia para soportar el empuje.
               En muros de sótano cuando el espesor de muro y columnas coinciden, se reduce considerablemente la
               mano de obra para el encofrado.
               Usos.-Con buen mantenimiento, se puede estimar 20 usos.
                                                                                                           88
   83   84   85   86   87   88   89   90   91   92   93
